温湿度箱联动
LabGenius振动试验控制系统支持与温湿度箱通讯,可以控制/监测温湿度箱的温度、湿度。在LabGenius振动试验控制时,可以在同一界面上显示温湿度状态以及曲线,也可以打印在试验报告中。
软件主界面如下图所示,在振动控制的同时,可以同时看到温湿度箱的状态,可以显示实时的目标温度、实测温度和目标湿度以及实测湿度等数据。

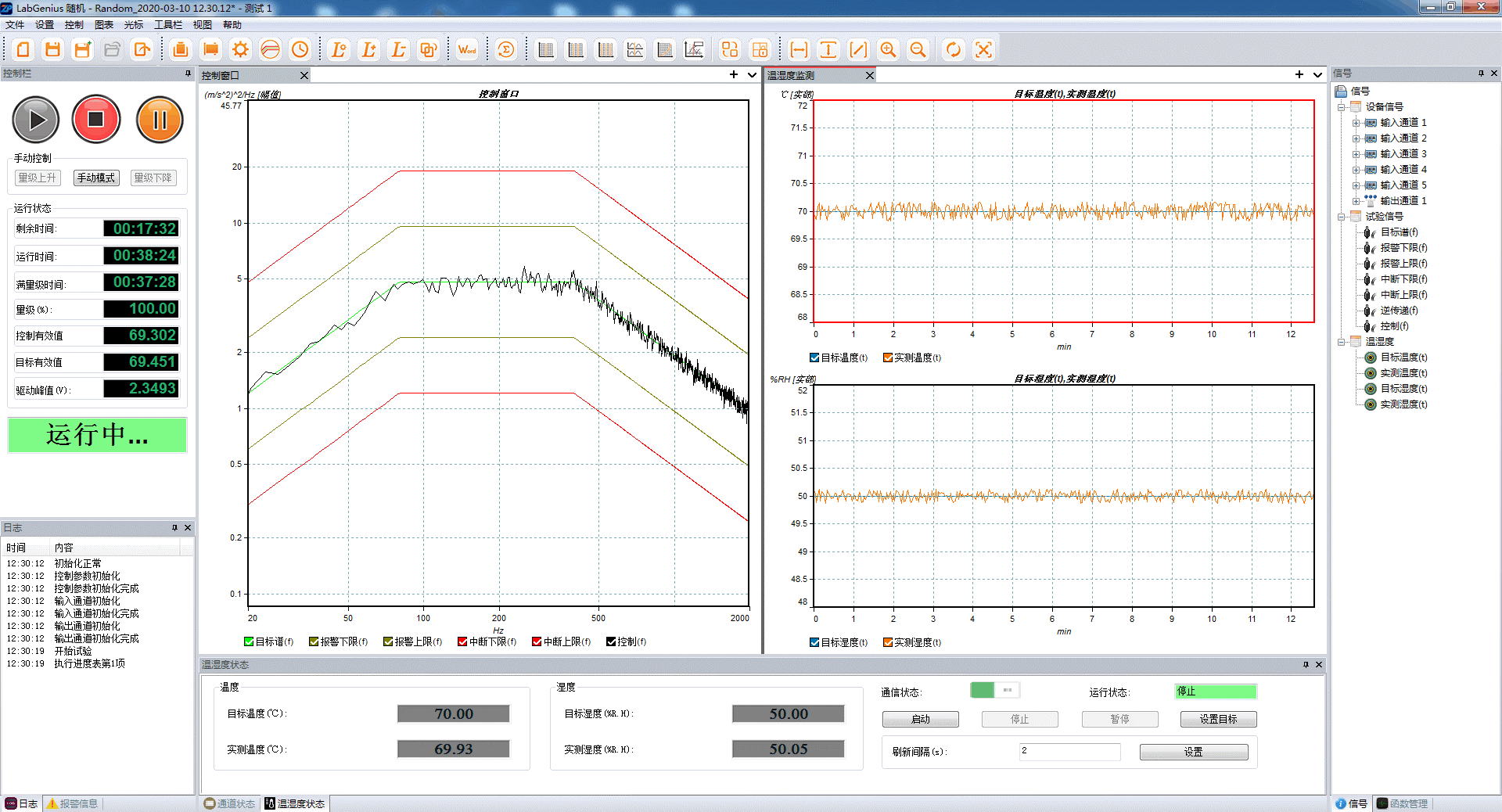

![温湿度箱联动控制](http://www.zptest.com/wp-content/uploads/2021/07/温湿度箱联动控制.png)
LabGenius软件与温湿度箱通讯,具有以下主要功能:
- 对温湿度箱的简单操作,包括启动、停止、暂停等。
- 获取当前温湿度箱状态;
- 实时显示目标温度、实测温度、目标湿度和实测湿度的信号;
- 以信号视图的方式显示各温湿度数据的实时变化,更加直观;
通讯接口方式:
为适应不同的温湿度箱,LabGenius振动试验控制系统支持以RS485串口以及RJ45网络的通讯方式与温湿度箱进行通讯。
RS485串口通讯需要设置端口号。RJ45网络通讯需要设置IP地址和端口号。设置界面如下图所示:

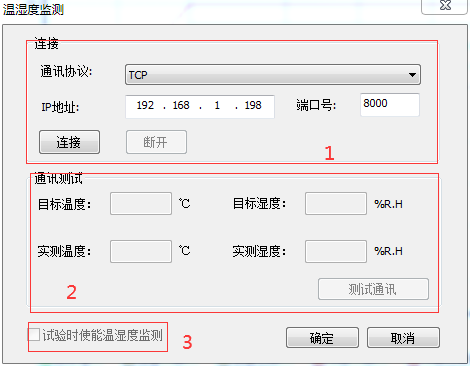

![温湿度监测接口](http://www.zptest.com/wp-content/uploads/2021/07/温湿度监测接口.png)
温湿度箱的设置:
温湿度箱参数设置和试验类型,如下图所示。
试验类型:包括温度控制和湿度控制。
目标类型:恒定和交变控制,设置目标的温度和湿度值。如果选择交变,需要选择组号,列表会列出程序组的数据参数。程序会根据程序组数据进行控制。上翻下翻页查看程序组数据表。

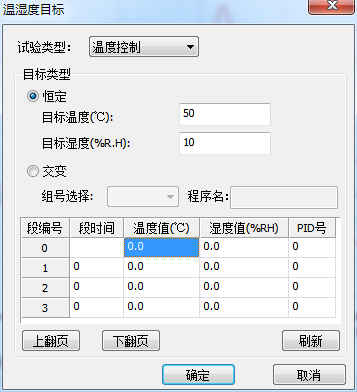

![温湿度目标](http://www.zptest.com/wp-content/uploads/2021/07/温湿度目标.png)
振动试验中的自动控制:
在LabGenius振动试验过程中,可以根据需要控制温湿度箱的启停及其他设定。可以在执行振动试验的进度中,添加温湿度箱的控制事件,由控制仪软件自动在试验运行中对温湿度箱进行控制操作。如下图所示:

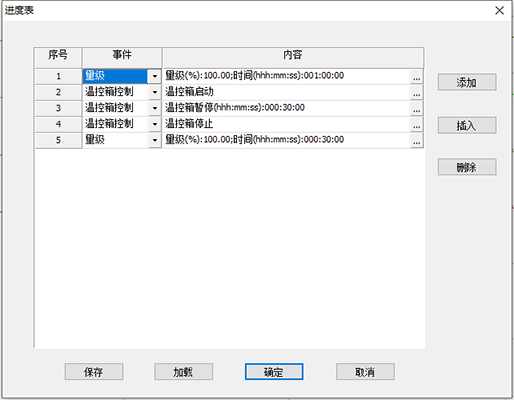

![温湿度进度表](http://www.zptest.com/wp-content/uploads/2020/09/温湿度进度表.png)
其中温湿度箱控制的设置:
![温湿度箱控制](http://www.zptest.com/wp-content/uploads/2021/07/温湿度箱控制.png)
